宁波中金石化二联合抢修顺利完成

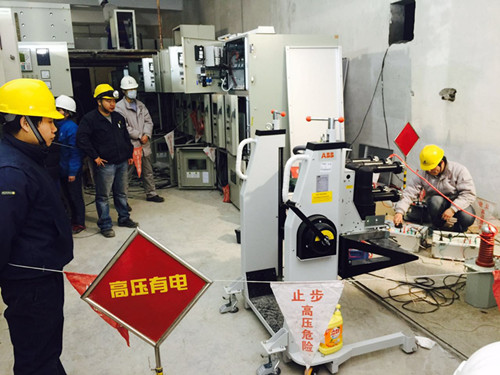

高压试验中1

高压试验中2

深夜抢险中

2015129日位于宁波化工区的宁波中金石化有限公司二联合变电所发生爆炸,事故造成二联合变电所发生坍塌,变电所内高、低压柜子及其它设施基本损毁,全厂装置停产,损失惨重。

事故发生后,业主方马上启动事故应急预案,召集各建设方、施工方、厂家及监理部门,共同商讨二联合变电所抢修方案。同时宁波恒信工程检测有限公司也马上成立了一个由十五人组成的事故抢修小组,并于2016112日主持召开动员大会,会上冉总进行动员发言,强调这次检修的重要性,要求抢修小组全力按时完成试验工作。会上孙主任详细介绍了此次的电气试验抢修计划,原本三个月的工程,现在必须在十一天内完成,这对于我们电气室是一个前所未有的挑战。另一方面由于时间紧急,现场肯定会出现多方交叉作业,会上着重强调了安全作业,要时刻把安全记在心中。

当天我们就进驻了现场,并且根据现场情况,分成几个调试小组。由于施工紧迫,交叉作业不可避免,现场的调试工作难以展开,为此我们与其它施工方进行协调,分段进行作业,调试工作得以进展下去。但是实际工作中我们进行的电气调试作业很多都带有高压,较为危险,为此我们不得不与其它施工方错开时间及地点,在午休时间和晚上加班加点。比如进行电缆试验时,楼上高压室各类施工人员比较杂乱,为此我们的调试人员不得不进入杂乱、狭小的电缆层,进行电缆试验。

为了保质保量的完成任务,大家始终拧成一股绳,本着“安全第一,预防为主”的原则,昼夜奋战。调试过程中,大家配合默契,充分发挥团队协作精神。并积极配合现场监督及其它施工人员的工作,随时向他们汇报工作情况和出现的问题,以便他们了解作业进程以及安全动态。最终经过十一天的艰苦奋战,顺利完成全部电气设备的调试工作,具备了送电条件。

2016123日,在业主的组织下,建设方,施工方,厂家及监理齐聚二联合变电所,进行35kV主变、10kV中压柜及0.4kV低压柜的送电作业。经过大家一整天的通力合作,顺利完成了二联合变电所的送电任务,也为我们这次艰巨的电气调试任务画上一个圆满的句号。

 电气室  郑杰文报道(2016125日)
